布拉柴維爾體育中心項目
赤道橫貫,剛果河縱流,一輪旭日噴薄而出,一場盛會如約而至。
9 月4 日至19 日,第11 屆非運會在中國建筑承建的布拉柴維爾體育中心成功舉辦,不僅圓了500 萬剛果(布)人民期盼已久的夢想,也莊嚴兌現了中國建筑股份有限公司為剛果(布)建筑一座傳世之作的諾言。
中國建筑的杰出貢獻得到了剛果(布)舉國公認。盛大的開館儀式上,剛果(布)總統德尼·薩蘇親自向指揮工程建設的中建剛果(布)公司董事長張龍英、布拉柴維爾體育中心工程項目總經理宋素東授予該國最高榮譽——總統騎士勛章(見右圖)。
中建品牌:圓剛果(布)50年夢想
如同中國人民有一個百年奧運夢一樣,剛果(布)人民也有一個50 年的“非運”夢。半個世紀前,剛剛獲得獨立的的剛果(布)就舉辦了第一屆非運會,半個世紀后,剛果(布)人民熱切期望在非運會50 周年之際,讓非運會再次回到其出發點。
第11 屆非運會的成功舉辦,特別是聲勢浩大的開幕式與閉幕式,讓布拉柴維爾體育中心這一新的“中建品牌”隨著滿天煙花的綻放,在廣饒的非洲大地光芒四射,來自非洲各國的運動員以及收看電視的億萬觀眾,都感受到了中國建筑的光輝形象。

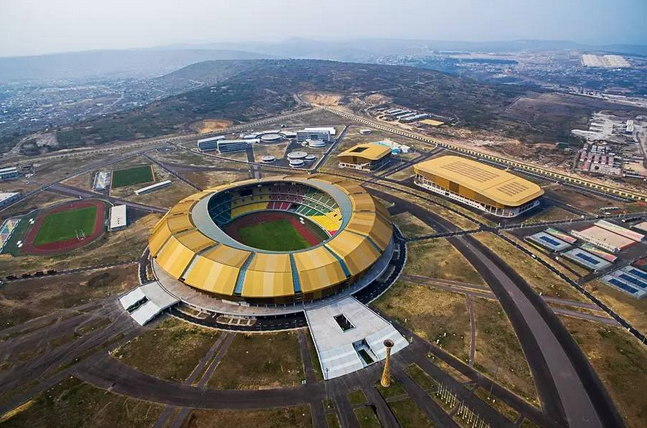

布拉柴維爾體育中心項目主體育場60055 個座位,加上綜合體育館與水上運動中心,共計72200 多個座位,其規模僅次于南非共和國主辦世界杯足球賽的第一國家銀行體育場,為非洲第二大體育場。該項目采用EPC 總承包模式,合同總造價為2209.19 億中非法郎,折合約4.41 億美元,加上其后的增量工程,工程總量達5.46億美元,合同總工期28個月。
包含設計和試運行在內,28 個月的工期無疑非常緊張,如果去掉征地未及時完結、監理單位遲遲未選中,以及勘察設計與物資準備的影響及延誤,實際可用工期僅僅22 個月。相比國內同等規模的工程,此項目工期壓縮了三分之一,這不能不說是一個奇跡。
工期大拼殺:拼設計,拼采購,拼科技
2012 年9 月27 日,中國建筑正式收到剛果(布)大型工程委員會發出的布拉柴維爾體育中心工程中標通知書。這意味著這個項目開始啟動了。
中國建筑迅速組建由中建剛果(布)公司和中建八局組成的布拉柴維爾體育中心項目聯合體。聯合體以“24 字方針”為指導:服從大局,統一指揮,平等參與,專業負責,集中采購,盈虧共擔。明確了職責分工,確定現場生產以中建八局天津公司為主導,國內集中采購由中建八局海外事業部負責。
28 個月的工期,成為體育中心項目揮之不去的巨大壓力。因此,“搶工期”成為項目聯合體工作的重中之重。造成工期困擾的因素不僅是合同約定時間,還有當地的施工條件:中國建筑進駐以前,體育中心所在地金德勒地區是一片荒涼的熱帶草原,只能靠自己開井,自己發電;當地資源極度匱乏,甚至連一顆釘子也買不到,90%以上的物資靠國內采購;國內采購的物資和設備要經過幾個月甚至半年才能海運到當地,如果海運來不及,只有靠來往員工隨飛機空運攜帶;海運到當地黑角港的物資,因為港口吞吐量極小,卸載能力不足,沒有儲存條件,給運輸帶來了很大的壓力;黑角港通往布拉柴維爾的大洋鐵路貨運能力有限,絕大部分物資只有靠汽車運輸;
而580 公里的汽車路線根本就不是公路,而是汽車自己碾出的路,其中100 多公里是人跡罕至的原始森林,坑坑洼洼,甚至需要邊開車邊用石板鋪路。施工初期,一輛車一周最快只能跑一趟。
面對一場場惡戰,靠什么贏得工期?負責現場生產的項目副總經理王群清說,我們靠的是優化設計、超前的集中采購、生產工藝的科技革新,還有科學周密的“大交叉”作業。
在設計上,根據現場考察情況,項目部將原定的全部樁基施工技術更改為大部分地基使用“強夯”與鋼結構地基使用樁基相結合的方式,提高了地基處理效率,節約了大量工期。在
主體育場長達1000 米的看臺清水混凝土施工中,經項目部反復說理溝通,改變了監理要求預留施工縫的意見,減少了工序,節約了成本,更節約了大量工期。
由于項目所需物資90%以上從國內采購,國內采購是否緊湊合理直接關系著項目工期,甚至決定著項目生死。在圖紙還處于設計階段時,項目部超前采購了急需的2 臺強夯機、1 臺400T 履帶吊和1 臺250T 履帶吊,為工程的順利展開,提供了充分保證。事實上,兩臺強夯機在2013 年春節前“搶購”到手,并及時趕上最后一趟開往剛果(布)黑角港的貨輪,為工程贏得了3個月的工期。
樁基施工是一項卡脖子節點工程,經多方研究,項目部及時將螺旋成孔后插籠工藝,調整為螺旋成孔先下籠后導管澆筑砼工藝,成樁工效提高10 倍以上,最終節約工期一個月。
鐵軍精神:非洲煥發新光彩
體育場項目的每一個員工,無時不刻不應對著一場場的惡戰。在戰斗中,他們形成了獨特的體育場精神——“大戰用我,用我必勝”,這是鐵軍精神在非洲的光輝體現。
在臨建沒有建成時,時任項目總經理常偉才(后因利比亞工程復工,調往利比亞工作)帶著他們到處借宿,輾轉了好多個地方;在沒有水喝的時候,他們親自打井;初期臨建時,人手
不夠,他們親自砌磚,親自搭建房舍。沒有蔬菜,他們自己開墾荒地種菜;沒有肉吃,他們自己圍欄養豬……
早期進場時,因為荒草叢生,蚊蟲滿天飛,落在身上,就如同披了一層“毛毯”,讓人不寒而栗。由于蚊蟲的緣故,瘧疾在當地非常流行,發病率達25%以上。項目先后有500 多人次感染瘧疾,相當于高峰時施工人員總數的三分之一,有的員工甚至先后感染過5 次瘧疾;還有一名員工因為瘧疾感染,脾臟腫大,無法治愈,最后不得不切除。而這里的醫療條件卻十分簡陋,平時的診療主要靠項目上的兩位醫生。
艱難困苦,玉汝于成。中國建筑,沒有辜負剛果(布)人民的信任和重托,布拉采維爾體育中心就如同剛果河畔那輪初升的太陽,照耀著非洲大地,溫暖著非洲人民追求美好未來的夢想。
工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市豐臺區南四環西路186號漢威國際廣場二區9號樓5M層西區郵編:100070電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1 Copyright ?2000-2015 工程建設網 保留所有權利
