4月6日上午7時,公司豐滿電站大壩(重建)工程2016年冬休復工后的首倉碾壓混凝土在38#—39#壩段澆筑完成,標志著豐滿水電站全面治理(重建)工程新一年混凝土澆筑施工提前拉開序幕。

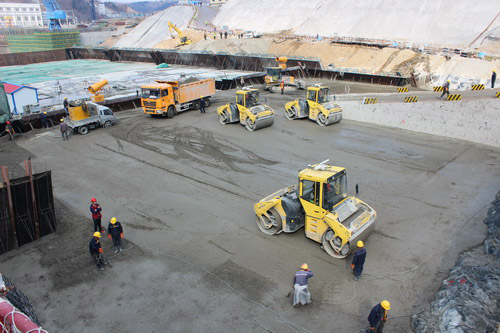

據現場負責人介紹,38#—39#壩段是豐滿大壩冬休復工后開盤澆筑的首倉碾壓混凝土,倉面面積1942㎡,層厚1.5m,澆筑方量2829m 。澆筑采用自卸車直接入倉的方式,澆筑高程從EL194.30m至EL195.80m,4月4日晚22:00時開始澆筑。
為確保2016年復工后首倉碾壓混凝土順利開澆,項目部從3月27日起開始備倉,克服了時間緊、任務重、新源公司質量要求標準高等困難,提前部署、周密安排。從材料儲備、倉面安排、施工機械配置、人力資源調配等多方面入手,迅速組織備倉;組織施工、質檢、安全及相關倉面操作人員召開澆筑準備協調會,安全、技術、質量控制交底會,確保澆筑施工有序進行;加強領導干部現場指揮力度,嚴格按照碾壓混凝土分層厚度和碾壓遍數進行布料和碾壓,狠抓施工過程質量監控,并針對布料盲區、模板邊角等關鍵部位,采取了特殊工藝保證碾壓混凝土澆筑質量達到優良。
經過短短的八天時間,項目部順利完成了倉面裂縫灌漿處理、并縫鋼筋鋪設、半圓鋼管安裝、越冬面大面積人工鑿毛等各項備倉準備工序,4月4日提前實現了大壩2016年首倉碾壓混凝土開澆的目標。
