所在位置:首頁 > 一線風采 > 正文一線風采

激流勇進抗天歌

-大藤峽水利樞紐工程建設紀實

發布日期:2017-10-18來源:網絡來源編輯:靳明偉

[摘要]水電八局將建設大藤峽工程看成打造公司水利品牌的最好機遇與平臺,從現場踏勘、編標投標、全力競標,到工程中標后的前期策劃、資源配置、科學組織、快速推進等,都充分體現了企業打造“大土木”架構下的新思路、新模式、新期盼、新追求、新形象、新行動。

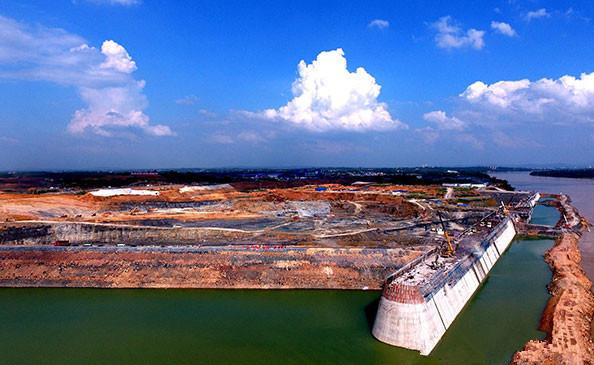

  5月30日,中國水利水電第八工程局有限公司(以下簡稱“水電八局”)承建的廣西大藤峽水利樞紐工程左岸廠壩工程縱向圍堰全線澆筑到設計高程,圓滿實現今年度汛目標。

  成績來之不易

  8個月來,水電八局廣大建設者勇戰洪魔,搏擊激流,與時間賽跑,在珠江流域黔江畔演繹了一曲感人至深、鏗鏘有力的抗天壯歌:4次超標洪水、歷史罕見冬汛、臺風暴雨侵襲、超大巖溶涌水,都阻擋不了他們奮戰的腳步;完成了800多米長圍堰、40多萬立方米混凝土澆筑量,他們在大藤峽擒住了一只又一只“猛虎”。

  水利部專門發了表揚信,盛贊“水電八局以自己的實際行動樹立了在我國水利水電建設領域中的良好形象”。水利部有關領導發來慰問賀電,稱贊“水電八局是支能征善戰的國家隊”。業主單位廣西大藤峽水利樞紐開發有限責任公司在賀信中說,水電八局是一支“敢打硬仗、善打硬仗、能打贏硬仗”的好隊伍。

  大藤峽工程是國務院確定的172項節水供水重大水利工程的標志性工程,是珠江流域防洪控制性工程和水資源配置骨干工程,也是打造西江黃金水道、促進珠江——西江經濟帶發展的關鍵項目,肩負著保障流域防洪安全、糧食安全、供水安全、航運安全、生態安全的重任。

  經過激烈角逐,2015年9月10日,中國水電八局接到大藤峽左岸主體工程中標通知:承建一期左岸泄水壩段、廠房土建工程及機電、金屬結構安裝工程,合同金額23.51億元,計劃工期53個月。

  施工困難重重

  2015年9月12日,水電八局召開大藤峽水利樞紐左岸主體工程開工動員會,總經理朱素華強調,承建大藤峽工程對推進公司轉型升級、打造公司水利品牌有著重要的戰略意義,要舉全公司之力,提供技術支持和資源保障,為打造西江黃金水道、促進珠江——西江經濟帶建設做出應有的貢獻;13日,水電八局副總經理戴科夫、大藤峽工程左岸廠壩項目部工地經理李戰鋒一行匆匆趕到工地,查勘現場,第一批建設者和設備進場;21日,水電八局和廣西大藤峽公司正式簽訂施工合同,朱素華表示,將派一支實力強、技術硬的團隊投入工程建設,展示員工朝氣蓬勃的精神風貌和敢于擔當的企業形象,竭盡全力將大藤峽工程建成精品工程、民生工程、豐碑工程;29日,大藤峽主體工程正式開工。

  大藤峽工程規模宏大,僅一期工程上下游土石圍堰、縱向混凝土圍堰全長就達2115米,整個施工面積86萬平方米,相當于120個標準足球場大小。由于黔江水量充沛,暴漲暴落,經常爆發洪澇災害。該工程被水利部列為2016年首號度汛項目。其中縱向混凝土圍堰施工是2016年整個工程建設的關鍵,其高27米、800多米長、最大開挖深度15.6米,總澆筑量40多萬立方米,必須在2016年4月30日全線澆筑到35米高程、5月30日全線澆筑到47米的設計度汛高度,達到抵御20年一遇洪水的目標,這樣才能確保2016年安全度汛和全年生產經營目標的實現。如果不能達到度汛目標,整個工程建設將推遲一年,并造成數十億元的經濟損失。

  由于工程快速上馬,前期準備不充分,工地上沒水、沒電、沒住房,場內道路硬化,運輸保障能力差,但工程一開工就是施工高峰期,必須以超常規的手段、高強度組織推進,并快速完成大型拌和樓等臨建設施的建設,并高速、高負荷運轉。然而,在黔江的枯水期,在施工的黃金季節,工程建設卻遇到了歷史罕見的冬汛,洪水頻發,險象環生。

  2015年11月14日凌晨,洪峰以20400立方米/秒的流量翻越子圍堰,淹沒基坑;11月22日子夜,洪峰以14800立方米/秒再次翻越子堰;12月6日晚,洪峰以9090立方米/秒又一次到來。2016年4月11日深夜,洪峰第四次來襲,流量達10500立方米/秒。8個月的時間,遭遇4次超標準洪水襲擊,影響工期47天。

  雪上加霜的是,2016年2月29日,汛期高水位擊穿了地下溶洞,造成縱向混凝土圍堰第四段消力池段下游齒槽出現涌水,涌水量達到1250立方米/小時。

  建設兵貴神速

  在一次次洪水面前,水電八局建設者把工程在艱難曲折中快速推進,2015年10月26日,臺風過后,縱向子圍堰勝利合攏;12月30日,3次洪水襲擊后,縱向混凝土圍堰首倉混凝土按期開澆。

  2016年1月1日、15日,1號、2號拌和樓按期投產,進入高負荷運行。3月2日,水電八局承建的砂石料系統,提前90天完成投產。

  4月30日,縱向混凝土圍堰全線澆筑到35米高程,順利實現“4.30”度汛目標。大自然隨即進行了嚴格的“考試”,5月11日深夜,14600立方米/秒的洪峰來襲,圍堰安然無恙,洪水俯首。

  5月30日,縱向混凝土圍堰全線達到設計度汛高程,基坑順利進入大規模開挖階段。

  6月11日,黔江又爆發了一場特大洪水,流量達到30150立方米/秒,而且持續時間很長,基坑基本沒有滲水,水電八局向大自然這個最嚴格的老師提交了一份完美的答卷。

  6月20日,大藤峽工程建設領導小組第二次會議召開。領導小組組長、水利部黨組副書記、副部長矯勇指出,在施工準備期、主體工程建設期、干部磨合期以及嚴重的厄爾尼諾影響期四期疊加的不利條件下,各有關單位克服困難,全力推進大藤峽工程建設,取得了顯著成績。特別是有效應對了多次超標準洪水、連續降雨等汛情雨情,確保了縱向混凝土圍堰及上下游圍堰如期實現“4.30”度汛目標,5月30日達到設計度汛高程,為工程實現安全度汛和完成年度建設目標創造了有利條件。

  理念煥然一新

  水電八局將建設大藤峽工程看成打造公司水利品牌的最好機遇與平臺,從現場踏勘、編標投標、全力競標,到工程中標后的前期策劃、資源配置、科學組織、快速推進等,都充分體現了企業打造“大土木”架構下的新思路、新模式、新期盼、新追求、新形象、新行動。

  “新”,體現在建設思路上。水電八局始終堅持“敬業、專業,人品、精品”的質量方針,堅持“大土木”的發展思路和框架,不斷推動管理創新、技術創新和標準化、專業化、信息化建設,充分展示了國家隊的新形象。

  “新”,體現在創新能力上。他們因地制宜,優化方案,將子圍堰施工方案由混凝土袋裝圍堰改為土石圍堰,不僅提高了工程度汛標準,還便于加高加厚加寬子圍堰,為多次奪取抗洪勝利奠定了基礎。

  “新”,體現在團隊昂揚向上的精神面貌和眾志成城的擔當上。水電八局建設者喊出了“在勇擔當中成長,在敢擔當中前行,在能擔當中創造輝煌”的口號,直面困難,主動化解各種矛盾和問題。他們頭頂烈日,在40攝氏度左右的工地上拼搏,許多人臉上、臂膀上被灼熱的太陽光曬出了一塊又一塊光斑。剛開工時,工地上沒有休息室,遇到下雨,他們經常冒雨吃飯。由于長時間穿著雨靴在風雨中施工,有的人腳趾都糜爛了。大雨一停,日光暴曬,熱氣蒸騰,幾乎每天都有人中暑、生病經歷,但誰也不愿輕易離開工作崗位。

  就是這樣一個團隊,在征地拆遷推遲15天的情況下,他們用3個月的時間安裝了3000多噸、兩座15層樓高的拌和樓,比國內同類型大型拌和樓安裝縮短了兩個月,而且一直保持高負荷運行;在持續50天時間內,平均每天澆筑混凝土5202立方米,日最高澆筑混凝土6842立方米。 (楊飛 龐卡 郴芝 高毅)
