文/李正林

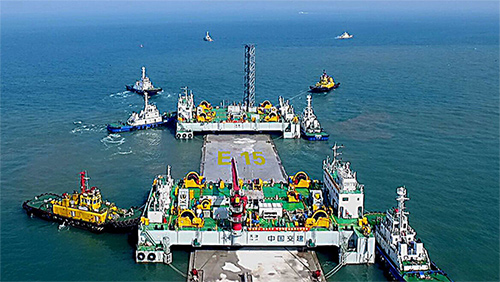

2015年3月26日凌晨5時58分,港珠澳大橋“津安3”沉管安裝船的指揮艙里響起了經久不息的掌聲和歡呼聲。E 15沉管安裝取得圓滿成功,港珠澳大橋海底隧道已建總長達2565米。
這場勝利可謂來得曲折艱難,上一次這樣喜慶的歡呼還是2014年10月18日E 14沉管安裝成功時。在這五個多月里,中國交建港珠澳大橋島隧工程建設者攜E 15沉管“三度出征” ,兩次返航,戰勝大風巨浪,查找回淤來源,探索應對措施,挑戰世界精度,奏響了一曲“三戰伶仃洋”的壯歌。
一戰伶仃基槽突淤沉管返航
2014年11月16日早上,8萬噸的E 15沉管到達安裝海域,施工人員顧不得連夜浮運勞累,立即做好沉放準備。中交港珠澳大橋島隧項目總經理、沉管浮運安裝總指揮長林鳴正準備下達安裝命令。就在此時,潛水隊長急匆匆奔進指揮艙,向林鳴報告了一個壞消息: E 15沉管基槽發現回淤物,平均厚度約4厘米,并且有一定的稠度,潛水員用手都撥不開。
怎么辦?三種方案擺在眼前:計劃不變,繼續安裝;暫留附近海域,待清淤后安裝;或者停止安裝,沉管返航。每一種方案都隱藏著意想不到的風險和挑戰。面對艱難選擇,指揮團隊必須迅速決策。
最初,有人提出繼續安裝,“幾百人干了一個多月,花了如此大的成本,怎么能拖回去? ”有人以國外同類工程舉例證明,沉管對接精度即使放寬到8厘米也問題不大, 4厘米的回淤不會給隧道質量帶來很大影響。也有人提議:“咱們是不是可以試一試? ”
“基礎不牢,地動山搖!如果繼續安裝,沉管基礎存在著極大的不確定性。這是一條生命線,絕不能拿大橋質量和沉管安全作賭注。 ”林鳴說。
即使嘗試也絕不可行,如果對接存在誤差, 8萬噸的沉管沉到海底后,就無法再提起來:以往基床的碎石壟溝有空隙,浮力可以保證沉管再次浮起;而現在基床上粘有一層4厘米厚的淤泥“墊子” ,真空效應將產生強大的吸力,同時加上40多米深的水壓,沉管根本就提不起來。思考再三后,林鳴否定了這一提議。
同時,指揮團隊認為, 7000多平米的沉管基床出現大面積回淤,短時間內清淤無法完成,加之海面風高浪急,沉管絕不能長期滯留在無遮擋的外海,第二個方案又被取消。
頂住巨大的壓力,林鳴深思熟慮后下達了指令,“中止安裝,沉管回航! ”
將已經出塢的巨型沉管往回拖,全世界還沒有先例。一旦出現任何意外,不僅價值上億的沉管報廢,還將危及航道安全。
沉管回撤,數百人的努力付諸流水,整個浮運安裝團隊士氣低落。林鳴特地找來一臺攝像機,讓關鍵崗位的負責人一一對著鏡頭立下“軍令狀” ,提振士氣:“保證完成任務! ”“有沒有信心? ”“有信心! ”
17日18時, E 15沉管正式回撤。這是珠海全年最冷的一個夜晚,作業海區風力持續5—6級,有效波高超過1米。起重班班長徐兆溫帶著兄弟們冒著大風大浪進行逆向作業,安裝已拆除的舾裝件,進行回航編隊。
“浪太大了,平時穿的便攜式救生衣根本沒有辦法用,浪頭打到了脖子,兩個兄弟接連被打翻,差點被卷走。 ”大家換上泡沫式救生衣,系上保險繩,又沖上了第一線。頂著寒潮大風,踏著洪波涌浪,歷經24小時的海上漂泊后, E 15沉管毫發無損地回到沉管預制廠深塢。
“我們回家了! ”這群山東漢子含著淚水在歡呼,興奮的臉上遮掩不住70多個小時徹夜不休、連續鏖戰后的疲憊。直到三個月后,“津安3”沉管安裝船船長王漢永在接受中央電視臺記者采訪時,仍情不自禁地熱淚盈眶。“當時哭了好長時間,現在提到還想哭” 。
項目部召開了隆重的表彰大會,林鳴親手為建設者戴上大紅花。站在麥克風前,一句“感謝”還未說完,干了一輩子工程、經歷過無數大風大浪的林鳴動情了,淚水在眼眶里打轉,久久不能說出一句話;臺下眾人也紛紛淚流滿面。
二戰伶仃邊坡滑塌安裝受阻
泥沙問題是海洋工程的關鍵,海洋工程師們都把它戲稱為一門“玄學” 。港珠澳大橋島隧工程位于珠江口海域,珠江流域降水豐沛,植被茂密,歷來“豐水少沙” 。E 15沉管碎石基床12日剛剛鋪設完成, 13日通過監理驗收, 15日上午又進行了實地探摸,也只是發現少量回淤。而在短短的時間內,回淤增大且回淤物形態發生了變化。平時監測到的回淤物直徑都只有0 . 01 mm,這些平均直徑約為0 . 026 mm的泥沙從何而來?這成為擺在建設者面前必須解決的難題。
“一是要查清回淤原因;二是要建立一套回淤預警預測系統,為后續沉管安裝提供保障。 ”林鳴要求。時不我待,建設者立即行動,挑戰這一新的難題。
在國家交通運輸部的協調下,天津水運工程科學研究院、南京水利科學研究院、中山大學、中交四航院等國內25位對珠江口泥沙、潮汐和氣象方面最有研究的專家,成立了技術攻關“國家隊” ,開展基槽回淤專題研究。
專家們“大海找沙” ,布設了6組固定泥沙測站和數十組流動觀測站,每天進行近百公里長距離巡測,對沉管基槽周邊200平方公里的海域進行了水下地形測量和海底地質取樣普查,完成了上千次的泥樣粒徑、密度檢測。通過大量數據分析,專家組得出結論:沉管基床突然出現的回淤,主要是內伶仃島海域采砂洗砂產生的懸浮物,通過直接輸移和二次搬運而來。
在加強回淤研究的同時,工程應對措施也在同步推進。清淤施工需要大型船舶在已安好的E 14沉管鋼封門前作業。40多米深的海底,鋼封門承受著10000多噸的壓力。在重型機械面前,鋼封門就是一張薄紙。為保證已安隧道的安全,建設者另辟蹊徑,在隧道端頭加裝保護裝置,給沉管戴上“金鐘罩” ,避免損壞沉管。
海底隧道建設遇到的難題也牽動著各方的心。在廣東省政府的支持下,廣東海事局會同海洋與漁業局、大橋管理局對采砂作業進行了協調, 7家采沙企業近200艘船舶在不到兩天的時間內全部撤離了現場。
“現在的回淤量大大減少了。以前頭天才清淤完,第二天上面又是厚厚的一層淤泥;現在鋪設的碎石上不再有那層厚厚的‘被子’了,看得清清楚楚。 ”潛水員們高興地比較起基槽前后的巨大變化。
在焦慮與忙碌中, 2015年春節悄然來臨,建設者又一次放棄了與家人團聚的機會,清淤、整平,奮戰在伶仃洋上,完成了安裝前的各項準備。
2月24日,大年初六, E 15沉管再次出征。然而,深海下的一個意外,讓大家興奮的心情又降到了谷底。
早上11時,林鳴接到報告:多波束監測數據顯示,基床面出現大面積的異常堆積物,總量達2000方,最厚處達到60厘米。
沉管再次回航,別無選擇,現場很多人落下了痛惜的淚水。林鳴說,我們面對變幻莫測的海洋,還要進一步去認識,從心理上適應這些意想不到的挑戰。
三戰伶仃眾志成城共筑通衢
25日上午10點, E 15沉管順利回塢完成系泊。11點,廣東省委常委、常務副省長徐少華來到剛剛回塢的沉管安裝船,慰問施工人員,召開現場辦公會,作出了“堅定信心,尊重科學,扎實推進港珠澳大橋建設”的指示。
第二天,陳奮健總裁率領各參建單位領導趕赴項目部,召開指揮長現場辦公會,要求精心組織好E 15沉管安裝攻關戰,在確保安全、質量的前提下全力推進工程建設。
一個個挑戰使建設者對工程有了更清楚的認識,現場決策組很快弄清了再次受阻的原因:基槽邊坡回淤物滑塌毀損了沉管基床,原理類似于雪崩。如果說第一次突淤神秘莫測,這次則完全是一個意外。
在沉管回航途中,沉管安裝指揮團隊和專家們一起制定了解決方案:調集萬方耙挖泥船“浚海5”進行邊坡、基槽清淤,重新鋪設基床,在最短的時間內做好第三次安裝準備。
全力以赴,從頭再來。當天晚上,“浚海5”立即起錨,趕赴E 15沉管海域;隨后,“捷龍”專用清淤船、“津平1”碎石整平船等大型船舶先后進駐。
3月14日上午,潛水隊隊員張誠和隊友們又開始了新一輪海苔清理。這段時間天氣回暖,海苔生長太快,翠綠的海苔猶如地毯一般。每隔兩三天,都要清理一遍,最麻煩的是沉管下部的海苔,張誠他們要潛入10多米的水下用鋼絲球一寸寸仔細擦拭。
前來檢查的港珠澳大橋管理局副局長余烈深有感觸,在微信朋友圈里賦詩一首:“同是東風吹過山,桃李芳菲管生苔。一雨一晴日漸暖,月底功成人盡歡。 ”
僅一個月,建設者完成了基槽邊坡和基床清淤、碎石基床鋪設、設備檢修復核等工作,迎來了第三次安裝窗口期。
3月24日凌晨,浮運船隊攜E 15沉管第三次踏浪出海。25日早上5:58,在經過數輪沉放、觀測、調整后,E 15沉管在40多米深的海底與E 14沉管精準對接。
“經歷了這么多困難才取得的成功,就顯得更加珍惜!這樣的困難都能克服,我們還有什么克服不了的困難! ”林鳴說出了全體建設者的心聲。
“港珠澳大橋被譽為世界級的超級工程,建設過程中未知的風險和挑戰正是超級工程的魅力所在,也正是這種挑戰性,才吸引著中國交通建設行業的精英們?yōu)橹恍概蛫^斗! ”港珠澳大橋管理局局長朱永靈說。
去年11月,基槽回淤專題研究組的專家楊樹森就查出肝部有問題,但他沒有跟任何人講,率領科研團隊連續在施工現場奮戰。E 15沉管第二次安裝時,他還在安裝船上堅守了一天一夜。就在前幾天,楊樹森被確診為肝癌晚期,醫生說“如果不能及時找到匹配的肝源,最多還能堅持一個月” 。第三次安裝前夕,他仍在病床上給現場工程師打電話,溝通了一個多小時。
E 15沉管安裝成功后,林鳴立刻前往天津,看望病房里的楊樹森,親自告訴他港珠澳大橋的好消息。
中國工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市西城區阜外大街22號外經貿大廈6層東區郵編:100037電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1 Copyright ?2000-2015 中國工程建設網 保留所有權利
