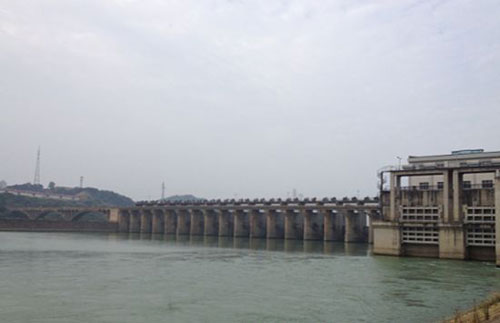

艷洲水閘工程位于湖南省澧縣澧水尾閭,水閘以上控制澧水流域面積15515km2。工程主要由左岸土壩、左岸電站、泄洪閘、閘壩連接段、溢流壩(漿砌石滾水壩)、非溢流壩(漿砌石重力壩)、右岸土壩、船閘、右岸電站等建筑物組成。是一座以灌溉、防洪為主,兼顧城鎮供水、發電、航運、交通等綜合效益的綜合性水利工程。目前水閘灌溉農田22 萬畝,防洪保護人口40 萬人,保障澧縣城及周邊23萬人的供水。
泄洪閘閘后消能設施加固是澧縣艷洲水閘除險加固工程最重要的分部工程,其工程內容主要包含消力池、護坦及導墻混凝土的澆筑。施工圍堰高程采用枯水期五年一遇的標準進行設計,其相應導流流量為1820m3/s,為滿足導流要求,水電八局基礎公司項目部將原填筑方案直接從左岸填筑改為貝雷橋橫跨喬電兩臺機組(180m3/s每臺)尾水后開始填筑。由于貝雷橋屬于臨時工程,設計不出圖紙,由項目自行設計,橋墩鋼模長8.34m*寬1.3m*高4.5m/塊,坐落在水下32高程僅 1.5m寬的素砼基礎上,最大的難題是如何保證南面橋墩靠南側填筑料將近11米高承受35t荷載(含車輛自重)來回碾壓填筑面的抗傾覆力,經過反復開會討論,最后選擇在兩個橋墩內側做28.5m長的鋼桁架支撐。
措施得當 降本增效
由于受資金及跨廠房尾水貝雷橋施工時段內雨水較多、施工場地狹窄影響,圍堰實際于10月4日方才具備填筑條件,面對如此形勢,項目部積極采取應對措施,聘請潛水員對河床底部進行查探,發現河床底部沒有大的鵝卵石,在圍堰填筑過程中大膽改變施工工藝,將原方案中的堰基高噴防滲加堰體粘土斜墻防滲改為全堰體均質粘土防滲,同時大力加強施工設備投入,精心組織施工,嚴控施工質量。通過業主電站控制水位,使10月25日截流當天水位降到最低水位合攏,降低了基坑排水量,在前期工作滯后17天的情況下,提前了18天完成圍堰填筑,累計填筑料為6.5萬m3。
準備到位 如期見底
項目部在圍堰填筑前對整個基坑水量進行估算,在市場上對抽排設備進行了選型,新購置了4臺共計2000 m3/h抽水設備,在10月24日就已安設到位,嚴格按照圍堰初期排水規范要求,最終在11月4日完成初期排水進入基坑施工階段。
及時投入 初現雛形
初期排水完成后,通過測量數據對比投標文件發現基坑石方開挖由投標文件的1590m³,增加為約9000m³,而閘后消能設施加固處理的基坑左側是發電廠房,上游是泄洪閘,不能實施爆破。因此采用挖掘機帶破碎錘的方式進行錘擊,而施工工程量對比投標文件大幅增加,項目部及時采取增設設備,在不擾民的時段內延長作業時間施工。鑿除原鋼筋砼3000m³就整整用了15天,項目部通過收集氣像信息,利用少有的利好天氣,調集大量社會資源,將基坑內鑿除出來的石方及時外運出去。通過將近20天的科學調配,基坑開挖普降了1.5m,三分之一部位開完到位。
如期履約 提升形象
加大設備投入的同時,項目部利用基坑施工工作面寬廣進行流水作業,邊開挖邊進行混凝土澆筑工作,按期在12月1日澆筑完成第一倉混凝土。同時調入大型長臂挖掘機進行混凝土大倉澆筑,降低了混凝土施工時間段內的等待時間。目前累計澆筑砼約3000m3,為在春節之前完成所有的混凝土澆筑工作奠定了良好的基礎,八局“鐵軍”獲得參建各方的認同,提升了水電八局的社會影響力。
中國工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市西城區阜外大街22號外經貿大廈6層東區郵編:100037電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1 Copyright ?2000-2015 中國工程建設網 保留所有權利
