云南,又稱“彩云之南”,歷史文化悠久,自然風光絢麗,山區面積達90%多,風力資源豐富。六分局老尖山風電場工程就坐落在“滇國鹽都、祭孔圣地”的楚雄彝族自治州大姚縣境內。在這個充滿咪依嚕情懷的滇中大地上,水電十一局人走出水電,敢于亮劍,挑戰新的戰場,譜寫了一篇風電施工的華麗樂章。
榮譽的背后,離不開項目部參戰職工的頑強拼搏和辛勤汗水。大家無怨無悔,心中都只有一個目標:作為公司在西南之地的風電場工程,一定要漂亮的打贏這一仗,才能在風力資源豐富的云南站穩腳跟。
精心籌劃 全力以赴破僵局
老尖山風電場位于云南省楚雄彝族自治州大姚縣與姚安縣交界山脈,場址是保頂山規劃中的木瓜山片區。主要施工內容包括改擴建道路、進場及場內新建道路、 110kV升壓站、35KV線路、吊裝平臺及轉彎平臺、風機基礎及箱式變壓器基礎、風機及箱變接地、風機基礎內預埋電纜管、風電場內機電設備安裝、箱變變壓器安裝、塔筒及風力發電機組安裝等工程。工程裝機容量48兆瓦,共安裝24臺單機容量2.0兆瓦的風力發電機組。

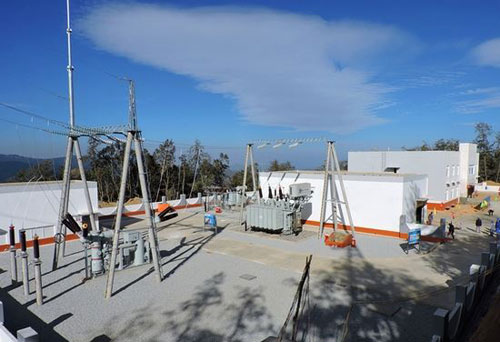

老尖山風電場項目是公司在云南風電市場展現建設實力的平臺和窗口,而其中的升壓站又被視為風電場工程的“心臟”,其重要性不言而喻。升壓站工程是否按期竣工,關系著整個項目是否能夠如期實現并網發電目標。然而,就是這么重要的施工重點,業主征地、林業相關手續等遲遲落實不下來,導致升壓站遲遲無法開工。項目部上下看在眼里,急在心里。
“干等?”,多等一天,就有可能影響風機并網發電。
“甩開膀子干?”項目處于少數民族地區,各種施工不利因素掣肘,寸步難行。
“像咱們風電項目,施工特點就是短、平、快,我們如果既要保質保量保安全地完成工程建設,又要實現合理的效益目標,只能在優化方案、縮短工期上來實現。”面對無法開工的局面,項目經理林永成說。
為保證升壓站盡快具備施工條件,項目部科學組織,主動出擊,一方面催促業主單位加快完善開工條件,另一方面依托當地政府,積極主動協調周邊施工矛盾,多次與當地政府和村民協調對接,盡量滿足少數民族村民的合理需求,加快了征地進度。
功夫不負有心人,在參戰各方全力以赴下,升壓站開工手續漸漸齊全。項目部按照早早編訂好的施工方案、趕工措施等立即進入施工狀態,面對僅有的施工白圖,在不具備“五通一平”的不利條件下,項目部組織技術人員吃住在山上,以方便現場及時解決問題。他們白天在工地現場跟蹤施工,夜晚聚集在燈下研究圖紙,化被動為主動,積極面對,迅速打開施工局面,為土建施工贏得了先機。
雨季沖擊 欲與天公試爭鋒
天有不測風云。正值項目部上下齊心,全力以赴大干時,云南雨季來勢之兇猛、時間之持久還是給已有心理準備的項目員工來了個“透心涼”。面對來勢洶洶的雨季,升壓站施工幾乎一度陷入停滯狀態。
“咱們要在雨季中干出經驗來!”面對客觀的天氣原因,林永成在生產例會上動員道。
為盡快掙脫施工束縛,項目部積極與業主溝通,重新制訂施工方案,編排施工進度表,加大人員、資源投入,組織分配現場任務,合理優化資源配置,開展“大干 90天”勞動競賽活動,營造“趕、比、超”的生產氛圍。此外,為保證升壓站基礎順利澆筑,項目部拓寬原材料進貨渠道,加強原材料應急儲備;鋪設碎石,保證升壓站機械設備交通順利;發揮自身專業優勢,采用350滾筒式攪拌機在升壓站自建拌和站,確保混凝土持續供應。經過采取一系列趕工措施,升壓站無功補償室于8月13日順利封頂,35kV配電室于8月19日順利封頂,9月18日升壓站建筑面積最大的綜合控制樓成功封頂。至此,升壓站全部房屋建筑框架施工完成,為下一步的建筑裝飾裝修及電氣設備安裝做好了準備。
“澆筑房屋基礎的時候,雨一直下,那段時間每天身上的衣服就沒干過。”升壓站現場技術負責人李延生回憶說。
升壓站施工進展的順利,不僅對今后雨季施工積累了寶貴的經驗,更是給予項目部上下極大信心,對接下來的電氣安裝爭得足夠的時間。
安裝沖刺 敢與自身比超越
2015年10月,雨季已過,升壓站主變壓器基礎澆筑完成,具備安裝條件。項目部秣馬厲兵,為早日實現升壓站成功倒送電目標作最后沖刺。就在項目部上下準備摩拳擦掌,一鼓作氣拿下最后這個攔路虎時,電氣設備未能按時到場,尤其主變壓器更是滯后。
11月5日,項目部收到業主單位發來主變壓器設備即將到場信息后,立即組織人員、設備保駕護航。因為裝載主變壓器的卡車長約15米,途經附近一個村落,且車流量較大,影響了卡車行進速度。項目部一方面依托當地交通部門,設置崗哨,安排專人反映路況信息,協助交警指揮交通,確保道路暢通;另一方面調配兩輛裝載機進行配合及道路臨時維護,保證主變壓器盡快安全運達升壓站。
為加快電氣安裝進度,項目部每天召開生產例會,總結每日疑點難點,集思廣益共同解決,安排部署第二天任務,責任到人,落實到人,分工明確,盡量避免土建與安裝交叉作業。同時積極與業主溝通協調,代購銅牌、絕緣子等裝置性物品,保證物件齊全,確保工作效率。
11月17日,經過全體職工的不懈努力,項目部完成升壓站所有電氣設備安裝及調試工作,距離安裝工作開始僅耗時30天,比計劃目標提前了近半個月。
12月1日,云南老尖山風電場項目升壓站工程順利通過楚雄供電局驗收,成功具備反送電條件。
精兵強將 不破樓蘭終不還
作為公司在云南首個風電場工程,注定了這場硬仗只許勝不許敗,而所有的參戰職工不負眾望,經過頑強拼搏贏得了勝利。
升壓站距離項目部營地較遠,每天只上下班浪費在路上的時間就將近3個小時,生產經理郭永生為了加快施工進度,住在施工地點更能提高工作效率。郭永生有次因工作需要回鄭州一趟,鄭州距離他家也就2個小時的車程,但是郭永生愣是沒有回家看看他不滿一歲的孩子,就著急地回到項目。其實大家都明白,郭永生很想抱抱自己的孩子,只不過他不放心施工進度而已。
“工程干完了再回家”是李延生和別人聊天時說的最多的兩句話。原來,他剛買的房子正在裝修,家人也一直催他回家,可是作為升壓站施工現場技術負責人,白天奔波在升壓站施工場區進行技術指導,晚上加班整理資料,根本無暇回家,所以也一直不知道自己的房子裝修什么模樣了。
閆永博,今年新分大學生,為了更多的學到施工技術和積累施工經驗,主動住到山上升壓站臨時搭建的活動板房去……
2015年12月2日,在水電十一局建局60周年之際,大姚云能投新能源有限公司、中南院相繼發來賀信,對十一局在110kV升壓站工程建設中所展現出的實力給予高度評價。
彝族姑娘咪依嚕的凄美傳說一直在當地流傳,那漫山遍野的馬櫻花在藍天下永遠綻放。今天,十一局人追尋著咪伊嚕的足跡,在彩云之南的山嶺里綻放著另一種風采。
中國工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市西城區阜外大街22號外經貿大廈6層東區郵編:100037電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1 Copyright ?2000-2015 中國工程建設網 保留所有權利
