文/王建貞 張 超
我們,十一局人全程參與見證了南水北調中線工程建設:
10年來,先后在南水北調中線承建了31個工程項目,合同總金額近50億元,更是南水北調中線工程建設的主力軍。
承建項目輸水線路總長度114公里,其中明渠86公里、橋梁58座,在中國電建集團成員企業中,承建南水北調項目最多、戰線最長、任務最重。
承建項目全部實現圓滿履約,成為當地的地標性建筑,為集團贏得了榮譽,為提升共和國長子的企業品牌內涵,做出了巨大貢獻……
每個工程建設者扳起指頭,都可以數著一、二、三、四,說出來水電十一局和南水北調中線嘔心瀝血的奮戰關系。我們和世紀工程的深厚感情,像深深的年輪記憶一樣,在心里刻畫得越來越清晰。
從丹江引來清水,向京津送去碧波。十年,我們的青春和生命燃燒在了人間“水脈”、地上“天河”。
十年拼搏引來一渠清水
鏡頭拉回。
2003年12月18日,人們剛剛從“非典”肆虐的驚魂中定住神。離春節還有一個月,大家已經開始準備年貨。
水電十一局人突然接到命令,緊急奔赴河北正定縣,擂響了滹沱河倒虹吸工程建設的“鼓音”。
在廣闊蒼茫的燕趙大地上,一場看不到硝煙的戰役悄然上演。
滹沱河倒虹吸工程——做為在南水北調中線全線的“首開”項目、“跳板”工程,令人矚目。
為此,水電十一局專門成立施工局,全面負責項目的組織實施。
經過戰前緊急動員,參戰干部職工激情澎湃,摩拳擦掌,共同決心以“高起點做起、高標準考核、高質量管理”為目標,推動施工進度、質量、安全文明施工等方面協調發展,讓工程形象經得住科學和歷史的檢驗,成為南水北調中線“超魯班”水準的樣板工程。
三年竣工,他們做到了。
滹沱河倒虹吸工程的華麗“亮相”,讓水電十一局相繼中標京石段應急供水工程S6標、S31標和北京PCCP管道安裝等工程。
京石段應急供水工程是結合向北京應急供水優先安排的工程,通水時間板上釘釘,施工任務十分艱巨。
水電十一局各項目積極響應“決戰京石段,大干一百天”勞動競賽活動的號召,精心組織,增加資源投入,24小時不間斷作業,全力以赴拼搶工期。
PCCP管道安裝工程管道重、體積大,工作場地狹窄,參戰干部職工迎難而上,展開攻堅,在2.3公里的范圍內開辟出7個工作面同時進行鉆爆作業,月開挖量達到35萬方以上,月管道安裝強度達1500米。
冬季,在施工現場溫度零下13℃的情況下,S31標排洪涵洞澆筑倉號通過各種措施積極“保暖”,棚內氣溫始終保持在7℃左右,倉號澆筑如火如荼。
2008年9月28日,南水北調中線京石段應急供水工程按期建成通水??粗镐盖迦鬟^剛剛建成的渠道、橋涵,建設者們的眼里淚光閃爍。
從南水北調中線的“龍頭”——陶岔渠首樞紐工程出發,一路北上,水電十一局承建的寶郟1標、滎陽2標、穿黃1標、焦作1段2標、高贊段7標、漳古段SG8標等項目就像一顆顆珍珠,鑲嵌在中線主渠道上,鐫刻著十一局人能征善戰、勇于擔當的身影。
施工過程中,十一局相繼組織開展了“為民服務建新功,五比五創展風采”、“抓好質量促進度,全力以赴保工期”等勞動競賽活動。各項目部把握施工生產的節點目標和關鍵環節,不斷增強管控能力,優化配置各種資源,信守合同,嚴格履約,努力打造精品工程。
陶岔渠首樞紐工程參戰單位以高度的責任感和使命感迅速調集各種資源,快速進點,迅速打響了干好中線“龍頭”工程的攻堅戰。
唯一穿越城市主城區的焦作1段2標項目把施工節點劃分到每天、每小時,明確責任人和獎懲措施,制定各工序、各作業面的施工時段,每天早上的技術交底扎實到位……
五個月的時間,焦東路跨渠橋建成,成為南水北調焦作段首座通車的跨渠橋梁。
寶郟1標沃溝張村占壓段施工中,數十臺反鏟、液壓錘集中作業,幾十部大型自卸車不停運輸,上百名職工日夜不停奮戰。
穿黃1標退水洞是南水北調中線的“咽喉”工程,十一局人不懼艱難,數年堅守,不懈奮戰,確保了退水洞工程安全貫通。
高贊段7標、漳古段SG8標、天津干線TJ4-2標等項目職工在勞動競賽中當先鋒、唱主角,以火熱的勞動熱情保障了工程的順利完工。

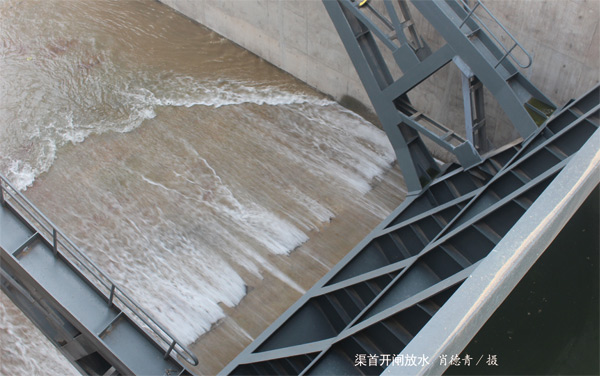

2014年10月3日,隨著丹江水流進穿黃隧洞,長江與黃河實現歷史性“握手”。
至此,水電十一局承建的南水北調中線所有工程全部完成試通水,一眼看不到頭的寬渠碧波引人矚目。
對于十一局來說,南水北調工程既是競技場,又是練兵場。在這里,十一局各參戰單位講奉獻、強管理、抓細節、保進度、樹形象,進一步增強質量意識,提高管理水平,強化職工隊伍素質,為企業戰略實施和持續穩步發展奠定了基礎。

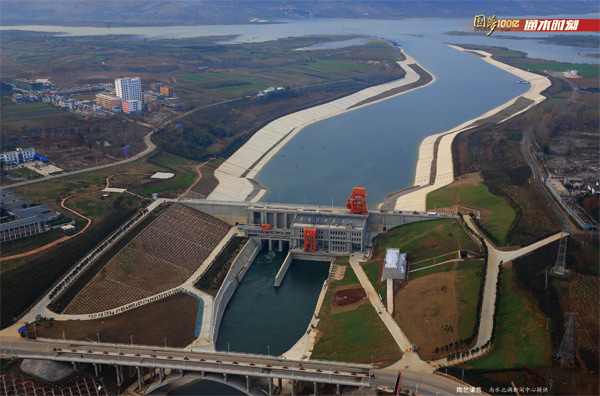

陶岔渠首 南水北調新聞中心提供
十年追求打造精品工程
百年大計,質量第一。
世紀工程,質量上更容不得半點馬虎。
滹沱河倒虹吸工程把確保質量作為一切工作的核心和重點,項目部廣泛發動職工參與技術攻關、技術創新、質量QC小組、合理化建議等活動,成功開發出扭坡漸變測量計算控制程序,能夠快速、準確地進行扭坡漸變體形的現場測量控制,解決了扭坡體形控制速度和工程質量的關鍵問題。項目8個分部工程驗收優良率100%,澆筑的11萬方混凝土沒有出現一條裂縫,得到各方的高度評價。
2012年,滹沱河倒虹吸工程被列為12項南水北調中線生態文化旅游產業帶工程景觀節點之一。
丹江口大壩加高工程細化分解質量目標,重點部位、重要工序、關鍵環節確定專人負責。強化質量一票否決制,不合格的工序堅決不予交工。對不按施工程序和設計要求施工的班組和個人追究責任,按規定進行處罰,工程驗收被評定為優良。
對質量精益求精,始終貫穿于十一局的工程建設中。
在后續承建的南水北調中線項目中,他們總結經驗,吸取教訓,質量管理工作保持了穩中有進的態勢。
陶岔渠首樞紐工程由基坑開挖轉入主體混凝土澆筑后,項目部不定期召開質量專題會,對作業隊施工人員和技術人員進行崗前培訓和質量技術培訓。
為做好鋼筋絲頭加工,項目部專門邀請設備廠家技術人員到現場進行講解、培訓,并通過考試,給合格人員發放鋼筋機械連接加工上崗證,未取得上崗資格的嚴禁上崗。
混凝土澆筑過程中,項目部編制作業指導書,對立模平整度、模板接縫和振搗方法提出統一要求,靠近表面的部位由軟軸振搗棒進行復振,模板用“雙鎖”的辦法加固,從而保證了混凝土的內在質量和外在質量。
寶郟1標堅持以創“精品工程”、建“文明工地”為目標開展各項工作,在寶郟各標段綜合排名始終名列前茅,南水北調平頂山建管處多次組織各參建單位到寶郟1標觀摩學習。
滎陽2標在連霍高速公路跨渠大橋施工中對每臺設備、每道工序明確質量責任人,并制作標示牌,接受業主、監理和社會各界的監督。根據不同崗位,層層簽定質量責任書,保證整個質量過程有記錄、可追溯。
在黃河以北,安陽5標每個單項工程施工前,都要組織優秀施工隊伍做出一段高標準樣板工程,經驗收達到要求后,再嚴格按照樣板工程的標準開展施工,這項樣板引路制度的實施取得了顯著成效。
高填方段是高贊項目施工難啃的“硬骨頭”。
項目部經過實踐,得出保證填筑質量的精準數據,攤鋪土厚度不超過30公分,翻曬3遍將現含水達到14.7%,20噸以上振動碾以每秒0.56米的速度碾壓8遍。為徹底排除高填方渠段的安全風險,項目部將襯砌面板由原來的10公分素混凝土改成25公分鋼筋混凝土,增加5公分砂漿墊層,監理稱之為“一次過手、一次成功的填筑”。
2011年8月份以來,十一局南水北調督查組開始履行職責。
他們完全以國調辦的模式,事先不打招呼,對選定的項目臨時進行“飛檢”,對原材料采購和進出程序、內業資料管理、現場技術和質管人員配備等方面進行檢查,為工程質量的穩定提升增加了一道屏障。
在工程建設過程中,多個項目被評為樣板工程,多個項目部被評為質量管理先進集體。
十年創新盛開科技之花
這里是技術創新的孵化器;
這里是比拼智慧的大舞臺。
水電十一局參戰職工深知干好工程的重要性,他們以項目為依托,大力進行新技術、新工藝、新設備的開發和推廣應用,為工程建設插上了有力的翅膀。
滹沱河倒虹吸工程積極開展技術攻關、質量QC小組、合理化建議等活動--研制的大跨度綜合型振碾式渠道混凝土澆筑機,集渠道混凝土布料、攤鋪、振搗、整平等多種功能于一身,具有結構新穎、經濟適用等特點,先后獲得國家知識產權局1項發明專利和8項實用新型專利。
在薄壁混凝土溫控和保溫技術、龍門式布料機、組合式鋼模臺車、鏡面混凝土、伸縮式皮帶布料機、全鋼平面大鋼模在扭曲漸變段中的應用、扭曲漸變測量程序開發和應用等方面取得一批科技進步成果。
特大型PCCP管安裝施工中,參戰干部職工群策群力,認真查閱相關資料,學習了解施工規范,對安裝過程的每個環節進行深入討論和研究,熟練掌握了特大型PCCP管的安裝技術,總結出一套先進的施工工法。2007年底,編制的《特大型PCCP管安裝施工工法》被審核認定為2005-2006年度國家級工法。
苦干加巧干是真本事。
陶岔渠首工程結合多卡模板和翻升模板的優點,研究制作出綜合翻升鋼模板,這種模板寬3米,高3.2米,比普通模板大一倍,使施工效率提高一倍,工程質量也得到保障。
在滎陽2標,技術創新始終是施工生產中的“重頭戲”。連霍跨渠大橋圍繞“大橋設計施工及既有高速公路的安全運營、全橋荷載實驗及單邊運行條件下整橋安全評價、耐久性混凝土的研制及施工”等科技創新課題,制定攻關計劃,安排專人負責跟蹤解題和結題,采用了“過渡段全斷面注漿”施工工法,改善路基土體結構,提高連霍大橋承載力,消除了沉降帶來的橋頭部位“跳車”現象。
穿黃1標地質條件呈淤泥狀,退水洞施工發生過8次較大塌方,項目部請專家現場解難,積極進行技術創新,先后嘗試臺階法、雙側壁下導洞法、三臺階臨時仰拱法、開敞式盾構法、全斷面注漿加大管棚法等開挖工藝,最終攻克了在軟土富水條件下建造地下隧洞這一世界級難題。
連霍跨渠大橋工區長劉書學是出名的“老黃牛”。橋墩部位鋼筋設計密度大,振搗器不聽“使喚”。他幾番思索,受生活中使用“鞋拔子”的啟發,他在兩三根槽鋼上打孔,把振搗器與槽鋼連接起來。哪個位置需要振搗,只要把這幾根槽鋼插到位置,振搗器自然順著槽鋼下到需要振搗的部位。經過檢驗,這種方法非常實用。拆模后,澆出的混凝土面光滑得能照出人影來。
縱觀水電十一局南水北調中線工程全線,在渠道里,在構筑物施工中,在職工們的身上,處處散發著技術創新的光彩。

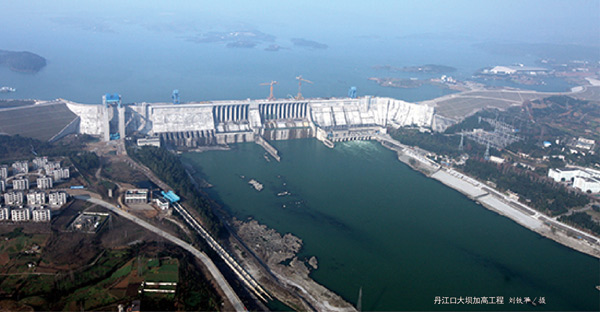

丹江口大壩加高工程 劉鐵軍/攝
十年奉獻彰顯鐵軍風采
比能力,看誰的綜合素質更強;比實干,看誰的工作成效更佳。10年來,水電十一局干部職工在南水北調工程建設中譜寫了一曲曲自強不息的贊歌。
北京PCCP項目施工過程中,開挖工區主任夏偉經常第一個到工地,最后一個離開現場。開挖工區的7個工作面,他一個個跑,一個個看,及時解決施工中出現的問題,100多萬方開挖、500多噸炸藥使用中,沒有發生一起機械或人身事故。
寶郟1標項目經理陳學才先后主持多個南水北調工程建設,他每天在工地經常要跑上幾圈,遇到難題和大家一起出主意、想辦法,把項目做成了一個個標桿工程。
項目總工程師張全才,在決戰沃溝張占壓面時,他對基坑道路巧妙布置,不僅保證了渠道渠底襯砌提前施工,而且位置離渣場近,清理出來的泥渣不必繞路,避免了影響村民出行。
高贊項目取土高峰期,每次大雨來臨,調度室主任陳福建親自上陣對土方進行遮蓋,回到宿舍一身水、兩腿泥。降雨稍有停歇,他便步行5公里,沿途察看取土場到施工作業面的道路情況,安排道路搶修,組織機械繼續作業。
項目機械隊隊長陳東的名字,一天被對講機呼叫上百次,現場一百多臺套的機械設備需要調度安排到位。
穿黃1標項目副經理徐其陽已經在工地堅守六七個春秋,在他眼里,工程一步步成形、變美、長大。他說,對于這個項目,他心里已經有了深厚的感情,以后真不想離開。
據了解,在穿黃退水洞施工最緊張忙碌的一年里,他放棄了全部的休假機會,全身心撲在工作上,家里房子裝修、孩子上學等全部交給了愛人。
原滎陽2標項目經理張智宏認為,計劃方案是冷靜的,但人心是熱乎的,只有人積極行動起來,計劃方案才能得到有效落實,所以說班子建設和職工隊伍建設至關重要,在工地,友情、兄弟情甚至超過了親情。
大渠無言,碧水為證。
感受每一個項目的“前世今生”,我們都為職工們拼搏奉獻的精神所感染,被如詩如畫的工程形象所震撼,為一渠清水潤北方的美好藍圖燃起激情、點亮夢想。
參與南水北調中線工程建設10余年,無數個日日夜夜的期盼與奮斗。如今,大壩巍然聳立,渠道橫貫中原,渡槽承接水脈,橋涵筑成風景。
在正式通水這一刻,這些當地的標志性建筑,一定會永遠記錄在企業的征程中、烙印在祖國的胸懷里、描繪在民族的史冊上。
建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市豐臺區南四環西路186號漢威國際廣場二區9號樓5M層西區郵編:100070電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1
